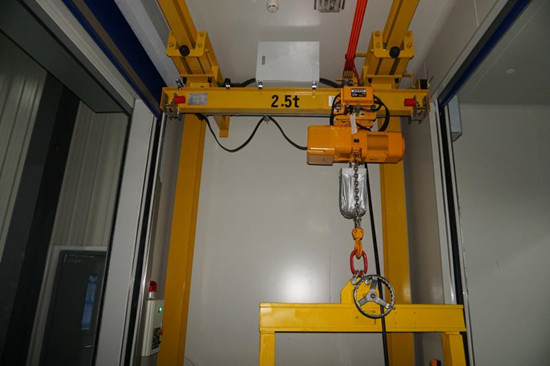

懸掛起重機安裝方法與步驟
提供可靠、安全、方便的懸掛式起重機按照國家安裝標準進行安裝調試,是保證輔助設備安全、正常運行的重要保證。本公司嚴格遵守合同和國家標準,提供主機設備和標準施工。
懸掛起重機安裝準備:
1、購回材料的預處理
預處理包括:工字鋼和槽鋼的初步校正,要求:平直、無變形;所有型材將除銹、除灰、抹盡銹灰后噴涂防銹底漆,底漆干透后噴涂亞光灰色面漆兩遍。要求:涂層均勻,附著性好,基本無漏涂,滴掛。
2、運輸與吊運上安裝基層
1)上車時,應按標準方式存放,不要碰油漆,裝車時要注意懸臂尺寸不宜過長,以免運輸過程中材料變形。
2)懸掛起重機卸貨時小心輕放,避免物料碰撞。
3)吊運上安裝基層時應做好擺放安排,應盡量減少或避免重疊,防止重擊和碰撞。
3、檢查起重機運行軌道的長度和運行跨度的大小。要求:跨度尺寸在標準公差范圍內(<5mm)
4、檢查施工設備
二、懸掛起重機安裝
1、檢查懸掛起重機安裝工字梁有無運輸變形,如發現應立即糾正。
2、按現場實測起重機行程計算并下料。在切割過程中,應修復工字鋼切割邊緣的毛刺。
3、懸掛起重機工字鋼對接:在計算、切割和加工槽口后,焊接工字鋼墊板,然后使用連接增強板進行滿焊連接。焊接高度不應小于3 mm,焊接寬度不應小于5 mm。
4、完成焊接和現場檢查后打磨和補漆工字鋼
5、吊架制作焊接
1)現場對懸掛起重機運行工字鋼兩端吊點(4個)進行標高測定。確定高度后,應分別計算并切割兩個導軌之間每個懸掛點的懸掛材料,并分別標記每對材料。防止在安裝過程中使用不正確的材料,而不能保證應有尺寸。
2)根據不同吊點的材料匹配情況,在縱向力作用下焊接安裝。
要求:在縱向力作用下,10槽鋼和植筋板的縱向焊縫保證為40mm,且每根縱向和橫向(100mm)均應完全焊接。兩縱向受力吊架應基本保持垂直度。
3)吊架橫冋支襯(8號槽鋼)貼水泥梁骨架與兩縱冋吊架逹接,要求橫冋支襯與兩縱向吊重槽鋼結合部上下兩處全線滿焊
4)懸掛起重機臨時鉤焊接在工作工字梁懸掛架每側三組對稱點上,用于工字梁上梁。安裝固定后,拆除工字鋼并進行補漆。
6、運行工字鋼安裝
1)利用臨時焊在吊架上的掛鉤,使用三臺2t-14m手動葫蘆。將焊接連接長度為20米的工字梁提升至縱向吊架的下邊緣。工字鋼根據尺寸單獨焊接,焊接前應檢查工字鋼的垂直度。垂直偏差不得超過2 mm。在確認垂直偏差符合規范要求后,分別焊接中間的兩端和三個吊點,焊接后焊接其余點。
2)工字鋼可靠固定工藝完成后,各吊點(槽鋼8號)斜襯分別焊接安裝。用工字鋼和縱向吊架將斜襯管焊接接頭切割成45度斜面,保證焊接牢固。
3)三面滿焊三角板
4)應在懸掛起重機運行軌道的兩端安裝承重支座。
5)以上工序完成后,對所有焊接接頭進行打磨、補漆。
1、使用提升工具提升電動懸掛起重機。吊裝前,可將電動葫蘆安裝在電動懸掛工字鋼的重心處并予以捆扎固定,防止吊裝時左右滑動影響吊裝和吊裝安全。
2、電動懸掛起重機安裝在運行中的工字梁上后,檢查連接件。
3、安裝大小車供電系統及限位裝置。大、小車供電系統在設備運行時要求牢固可靠,通暢無阻。
有任何關于起重機技術、價格、維保問題請咨詢豪鋼客服或撥打服務熱線18918602006
